好的无盘系统是整体规划的,首先是网络,千M环境不用说,好的交换机必备

然后是服务器配置,其实无盘对CPU要求并不高,瓶颈是硬盘速度,现在的SSD与内存做读盘很大的提高了无盘性能,一个好的配置里到最后网络才是最大的瓶颈了,鉴于现在SSD盘的读盘性能,推荐无盘的系统盘由SSD硬盘代替,并不需要很大的盘,1个32G SSD就够了,写盘建议还是SAS的做写,SSD写性能并不好,特别是写入寿命有限。游戏盘单独用SAS组RIAD,没经济条件就SATA2的RIAD0

现在很多人用无盘的系统盘+各种虚拟盘来负载,这样有效的降低了无盘平台的压力,给使用者带来更好的游戏体验,后面我会做个无盘+网维的,这样组合基本做到系统游戏0维护
先做好服务器和客户机器系统并备份

在服务器上安装3.1主服务器版本,一路下一步

1 磁盘管理——》新增-》

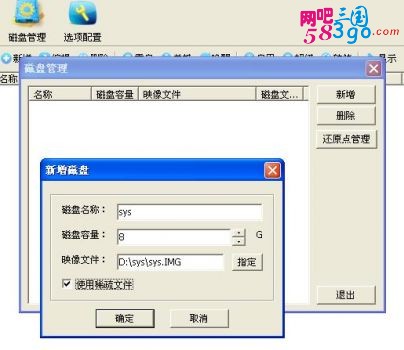

磁盘名称:SYS
磁盘容量:8G     (一般8-20G 自己选择)
映像文件:放在你硬盘上读盘区,现在最好用SSD 32G盘单独放,效率高
使用稀疏文件打勾  (系统IMG包使用,游戏盘使用实体格式,也就是不打勾)

下载 (34.27 KB)
2010-3-27 15:05

2 在客户机器上安装(挂安装好XP系统的盘)注意设置下客户机器固定IP
安装3.1客户端版本,一路下一步

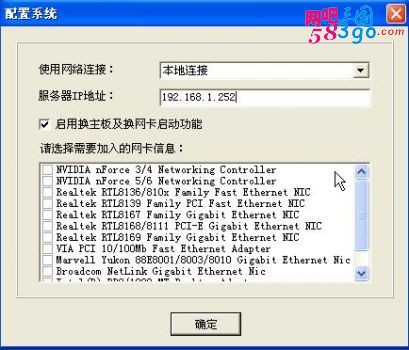

使用网络连接:一般不用选
服务器IP地址:填写你服务器IP
启动换主板及换网卡启动功能打勾
前选择需要加入的网卡信息:你主板上是什么网卡自己选择打勾 (注意:客户机器上网卡驱动一定要安装,对无盘系统影响很大

然后客户机器重起2-3次加载锐气驱动

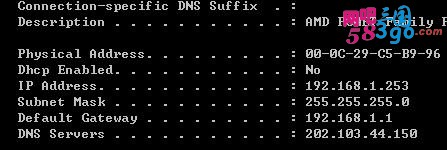

客户机器上—》开始—》运行 输入CMD 进入DOS窗口 输入IPCONFIG /ALL

抄下客户机器IP和MAC地址

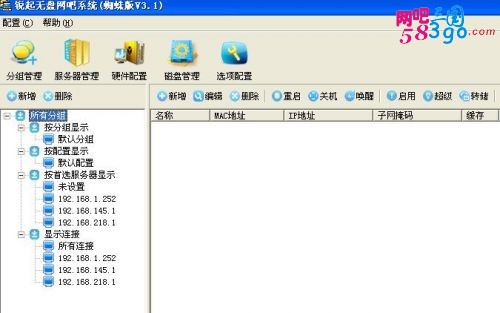

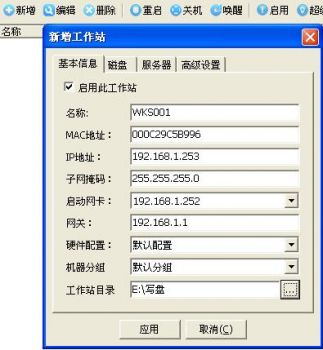

3 服务器上新增工作站

名称:默认
MAC地址:上面抄下的客户机器的填入,注意全大写
IP地址:同上
子网掩码:同上
启动网卡:选择锐起服务器IP
网关:这个不用说吧
硬件配置:默认
机器分组:先默认,以后可以设置
工作站目录:你的写盘路径
(现在的做法都是3SAS分盘做写,如果是150台,你可以选择1-50写一个146G SAS盘,51-100写第2个146G SAS,依次类推,或者做RIAD0 就只有1个盘)

点磁盘—》编辑磁盘

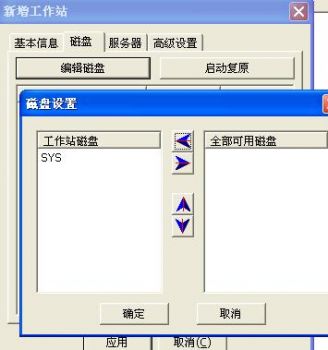

把SYS选到工作站磁盘

点服务器
首选服务器:选择锐气IP
备份服务器:这个我以后做热备份教程再来改

高级设置
客户机缓存:如果客户机器1G内存设置256  2G设置512 3G或以上就设置1G

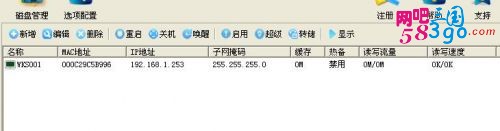

设置完后点应用,次时客户机器已经添加

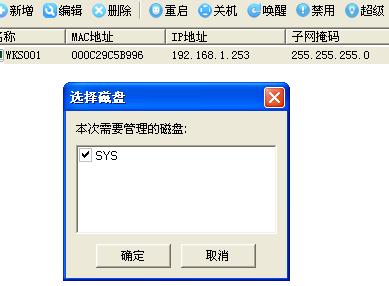

4 关闭客户机器后在服务器上选择这台客户机器为超级用户
选择要管理的磁盘SYS打勾,确定后这台客户机器在服务端上显示为红色了

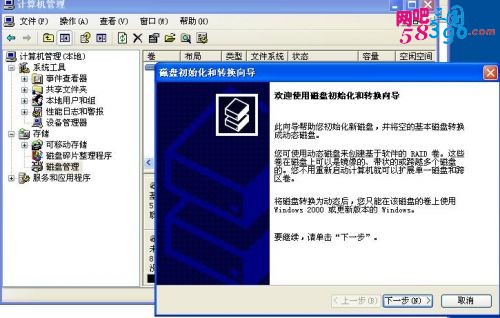

5 启动客户机—》开始—》设置—》控制面板 —》管理工具—》计算机器管理—》磁盘管理

一路下一步,完了后在磁盘1上点鼠标右键 选择新建磁盘分区—》下一步 —》选择主磁盘分区后 点下一步 —》到这里

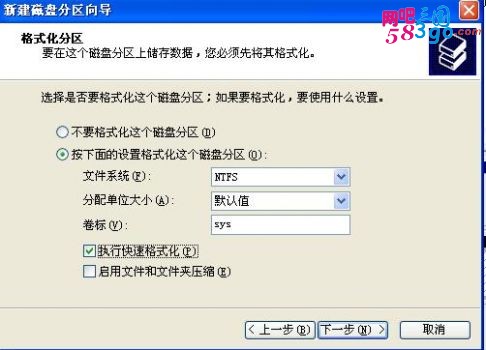

文件系统:NTFS
分配单位大小:默认值
卷标:SYS
执行快速格式化打勾

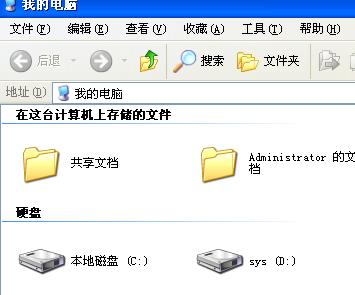

完成后 我的电脑里就多了个SYS盘

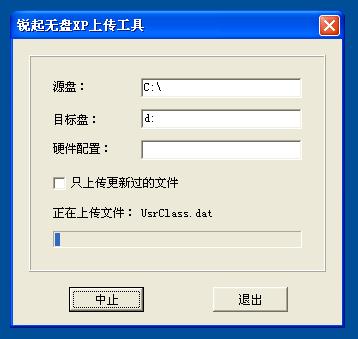

6  在客户机器上运行锐气无盘XP系统上传
原盘:C:\
目标盘:D:
硬件配置:空  (是默认配置)
只上传更新过的文件
不打勾
点开始,等上传完毕后退出

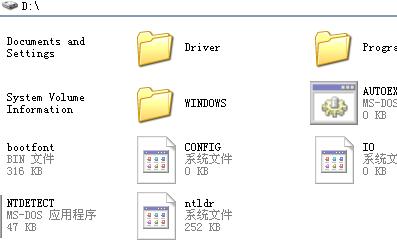

检查D盘是否传入文件

OK,客户机器关闭,在服务器上取消本机超级用户,客户机器取出硬盘由网络启动

基本系统搞定,游戏盘就不说怎么搞了,无非建IMG映像,使用实体格式,加入客户机磁盘之类的

7 全自动加入工作站(锐起现在有摸版,建个摸版后其他机器启动后会自动加客户机到服务端)

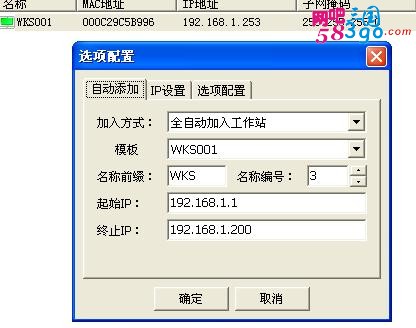

在服务器上点选项配置

加入方式:全自动加入工作站
模版:WKS001  (也就是你刚才做的那台工作站,记得配置好001的管理员使用密码和超级用户切换密码,允许副服务器从本机同步数据打勾)
名称前缀:自己改吧

起始IP和终止IP就不用说了吧

点确定后会重起服务器数据服务

热备服务器

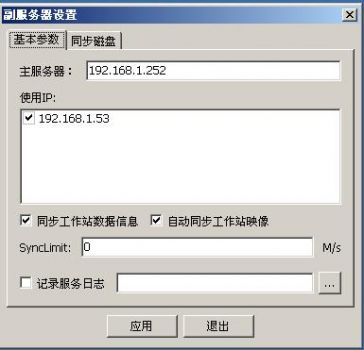

在服务器上安装好3.1热备服务器

输入主服务器IP后
在主服务器上的服务器管理新增加热备服务器IP后重起无盘数据服务
net stop rtioservice
net start rtioservice

在热备服务器上

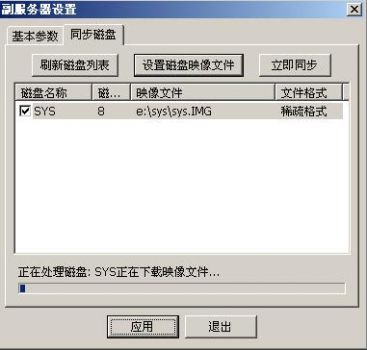

刷新磁盘列表,选上磁盘,点应用后服务器会自动同步数据

以后每次客户机器开超级用户后再关闭,热备服务器会自动更新主服务器上数据。
